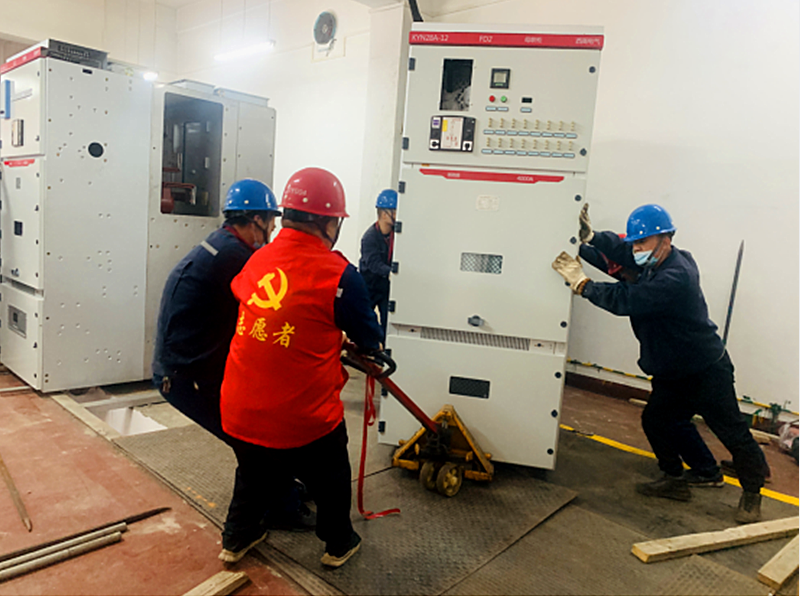

“一般来说,容量630的变压器都不带保护系统,这次为了彻底解决用电隐患,我们联系了汉中变压器制造厂,特制了一台。新变压器较之前增加温度与瓦斯两大保护系统,能够很好地提升变压器运行的安全性、可靠性、稳定性。”近日,陕焦黄陵煤化工公司电仪车间紧盯生产现场管理,针对厂前区用电薄弱环节,稳步推进用电专项治理工作,升级原有变压设备,消除了安全用电隐患,提高了办公区域及职工生活用电的可靠性。 据了解,该公司厂前区变压器承载着公司数百人的生活、办公用电,在保证广大职工的生活及办公区域正常用电的基础上,电仪中心提前编制施工方案,抓住周末用电低负荷有利时机,有计划的安排变压器更换检修工作。 “此次检修不能影响厂前区办公区域的正常用电,建议周五做好前期的准备工作,提前通知餐厅及职工,做好相关的应急准备,星期六早8点开始停电更换新变压器。”该公司电仪中心设备安全主管王张俊建议。 此次变压器检修主要是将原S11-M-630/10变压器,更换成S11-630/10变压器,面对时间紧,任务重等压力,该中心统筹安排,将检修骨干人员分为2个小队,第一小队主要任务主要是新变压器的安装及相关试验,第二小队主要任务是对安装过程中所需设备尺寸进行适当的修改加工。同时,车间委派技术水平高、工作经验丰富、责任心强的设备技术员樊晓辉、设备安全技术主管王张俊现场全程指导工作,严把安全关,确保按计划完成旧变压器的拆卸和新变压器的安装。 3月26日早上8:00时,电气检修人员现场安全交底完成之后,便开始了紧张的工作。指挥人员王张俊在现场有条不紊地指挥着吊车,调离原来的变压器后,再将1.1米的新变压器,缓慢吊装至1.3米宽的简易安装平台,小心翼翼地推放至指定地点。只见电气检修人员灵活地使用着身边工具袋里的各种工器具,不断地变换着姿势,进行着相关设备的拆卸、安装。 中午12:00,明媚的阳光下,初春的微风吹落了现场检修人员额头的汗珠,经过4个小时的共同努力,厂前区供电恢复,此次检修比原计划提前4小时完成。经过两周的运行,变压器稳定可靠,达到预期效果。
