顺利吊装!巴基斯坦SK水电站建设取得新进展

2022-08-15 09:02:37 作者: 来源: 中国能建葛洲坝三公司 点击数:

0

巴基斯坦当地时间8月12日

由中国能建葛洲坝三公司承建的

巴基斯坦SK水电站再传喜讯

项目一台发电机组1号机组定子

顺利吊装就位

至此,项目四台机组定子全部安装就位

标志着项目向顺利发电迈出坚实一步

巴基斯坦SK水电站是“一带一路”倡议先行的“中巴经济走廊”首批清单项目,是中国能建葛洲坝集团海外绿地投资第一单。项目共安装4台单机容量221MW 的冲击式水轮发电机组,均布置在右岸山体内的地下主厂房内,厂房水平埋深800米,垂直埋深约430米,开挖尺寸长135.0米,宽26.0米,高54.9米,建成后年发电量可达32.12亿千瓦时,其水电站额定水头859米,是目前国际在建单机容量最大的冲击式水轮发电机组。

定子吊装现场

发电机定子是发电机的核心部件,由机座、铁芯、绕组、铜环及基础螺杆等组成。SK水电站1号机组定子铁芯外径7.62米,内径5.2米,高3.61米,铁芯叠装完成后总体重量265吨。吊装前,项目部组织专业人员对桥机、吊具、吊装通道,岩锚梁等进行细致检查,确保各项准备措施全部安全,并按规定进行“三起三落”试吊。吊装过程中,项目部严格落实“精品机组”要求,1号机组定子圆度控制在0.5毫米,远小于厂家0.8毫米的标准。电站4台机组定子焊接质量均一次成型、一次合格,探伤一次通过,达到精品标准要求。

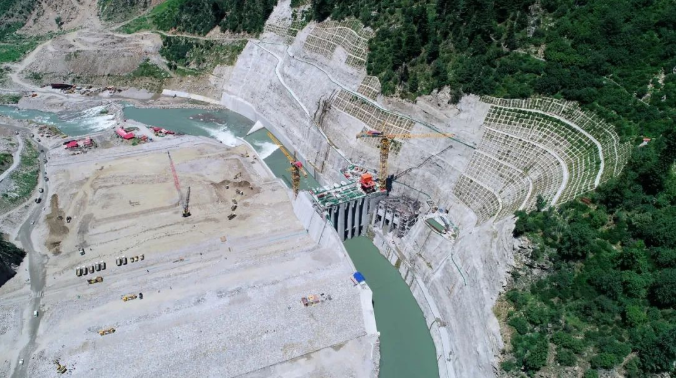

SK水电站大坝施工现场

截至目前,项目大坝填筑、N15改线公路、引水隧洞衬砌、竖井群开挖及钢衬安装、主厂房发电机组安装、开关站结构混凝土施工等正按计划有序推进。下一步,项目部将继续深入贯彻落实中国能建和公司2022年半年工作会精神,紧扣“抓在建、创营收、增利润”中心任务,扎实推进项目管理“十化”、安全生产“十二个到位”“久安”行动。以终而始倒排工期,紧紧咬住节点目标,统一思想,凝聚力量,勇往直前,以“越是艰难越向前”的斗志,“不破楼兰终不还”的决心,充满激情、饱含热情的投入到下一阶段工作中,确保圆满完成全年生产经营目标任务。
