集团各地在建项目加快满工满产,全力冲刺“开门红”

2023-02-17 12:19:33 作者: 来源: 陕建九建集团 点击数:

0

一年之计在于春,不待扬鞭自奋蹄。

日前,走进陕建九建集团各地在建项目,管理团队全面贯彻落实集团二届五次职代会精神,多措并举促生产。广大一线建设者们精神饱满,情绪昂扬,“大干快上争早春”,奏响了一首首生动的“春耕曲”。

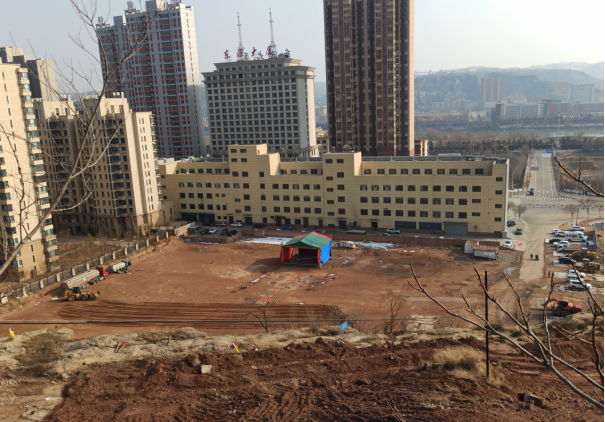

在府谷县第六小学、第十三幼儿园项目场平工程现场,攀至山顶,俯瞰施工作业面,挖掘机伸缩“手臂”、运输车穿梭忙碌,一派繁忙景象……

自春节后该项目开工以来,现场管理团队始终保持决战决胜意识与优质履约意识,提前策划工期,先后组织召开项目施工动员大会、进度质量安全协调会,统一思想、鼓足干劲。并结合该场平项目的施工特点,充分考虑到各类影响因素,完善施工工序,紧盯目标任务。

此外,面对项目前期遗留问题,建设团队也并未退缩,迎难而上。提前做好各类应急预案并积极配合府谷城投、县乡两级政府各项工作、耐心同驻地群众沟通,协调解决相关事项,做到了项目施工进度、安全、质量同抓并进,协力推动工程高标准、高质量、高效率施工建设。

截止目前,该项目现场围挡支架焊接完成50%,项目部临建场地正在进行清表及碾压、填方技术交底,预计10天左右完成项目部临建、围挡、洗车棚等。

在广西百色市,集团进军广西市场承揽的首个房建项目——平果市工业区保障性租赁住房建设项目(一期)工程已正式开工,为集团加快布局域外市场,不断丰富“3+3+X”市场开发战略外延奠定了扎实的基础。

从荒草一片,到现在临建拔地而起,现场管理团队在克服前期语言不通的前提下,跑步进场,迅速组织人材机配备,统筹安排后勤保障,及时保障项目建设任务顺利进行。

截至目前,该项目已全面启动土方开挖作业与临建搭设。

在河南平顶山,集团平顶山市湖岸新城项目(一期)二区总承包工程,项目管理团队从节后复工的第一时间就始终保持着起步就是冲刺、开局就是决战的奋斗姿态,全力以“复”,冲刺一季度“开门红”。

截至目前,该项目土建工程和室内电梯安装已全部完成,水电安装和消防工程整体完成95%,外墙涂料与干挂石材整体完成90%,室内公区精装修整体完成95%,铝合金门窗和栏杆整体完成85%,室外管网和电力系统整体完成90%。

走进神木神信热电有限公司土建工程现场,现场管理团队正在对进场人员进行登记,安全管理人员一边扎实开展安全技术交底,一边积极组织大家观看警示教育片,进行入场三级安全教育。

一周以来虽历经两场降雪,恶劣的现场环境仍然没有阻挡陕建人奋进的步伐,现场团队严格对照复工后施工方案,紧锣密鼓恢复产能,正逐步加快人材机等资源配置效率,全力推进项目早日满工满产

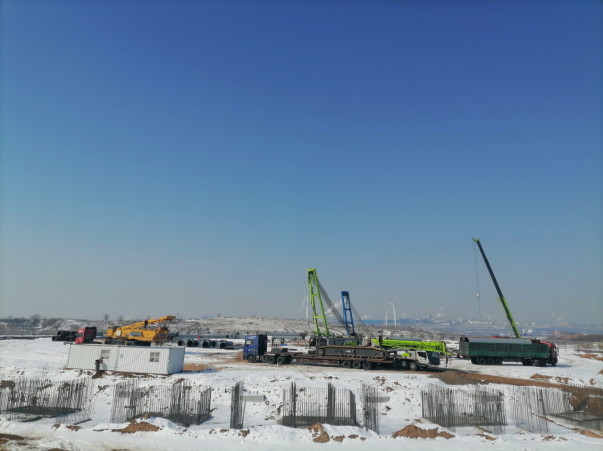

截至目前,该项目1#间冷塔X柱焊接工作在落实防风措施的条件下全面展开,2#间冷塔X柱拼装胎架及履带吊按计划转场组装,2#主厂房区域磨煤机基础预埋件及模板工程全面复工,2#电除尘及引风机室区域土方回填开始。

在榆林广榆御水轩项目,现场管理团队第一时间组织对项目进行安全隐患排查,并对所有返岗和新入场人员,按照三级安全教育制度要求进行安全教育培训和技术交底,持续增加人员机械设备投入。

截至目前,该项目土方工程施工完成63%,1-9号楼桩基施工完成,正在进行支护锚索施工。

下一步,九建集团还将始终秉承“向善而建”的企业哲学与“为客户创造价值,让对方先赢多赢”的合作共赢理念,全面贯彻落实集团二届五次职代会精神,逢山开路、遇水架桥,主动出击、全力冲刺,以时不我待的拼劲、闯劲,起步冲刺夺取“开门红”,踔厉奋发确保“满堂彩”!
